近日,前海6號供冷站一期I標安裝工程制冷主機、變壓器、冷卻塔等主設備陸續進場,工程正式進入管線施工和設備安裝并行作業階段。


前海6號供冷站


圖片

前海6號供冷站附建于前海信息樞紐大廈地下室,總裝機容量1.97萬RT,尖峰供冷能力2.43萬RT,為前灣片區約68萬㎡的建筑提供供冷服務。本次進場的制冷主機等主設備屬于6號供冷站一期I標項目,裝機容量0.67萬RT,為前海信息樞紐大廈數據機房和周邊地塊等用戶提供冷源。





2022年7月項目開工以來,前??毓扇Y子公司-前海能源公司與上海安裝、公誠監理、悉地國際等參建單位緊密合作,先后克服場地交叉作業、設備轉運吊裝、大件設備就位等難題,全力推進項目建設。管線施工方面,地下室負一層和負二層風管、消防管、排煙管等管線已基本完成,地下室負三層工藝管道已進場。設備進場方面,5臺制冷主機、7臺變壓器和8臺冷卻塔均已進場。


除有序推進現場施工

本項目還從以下方面創新施工工藝

BIM技術的全面應用

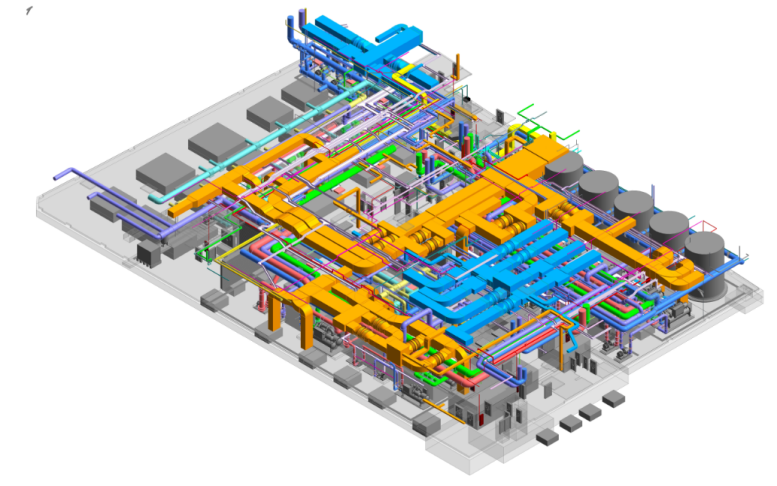

項目通過建立BIM模型開展管線碰撞檢查、施工場景模擬等工作,從而有效避免了施工中的錯漏碰缺問題。

圖片

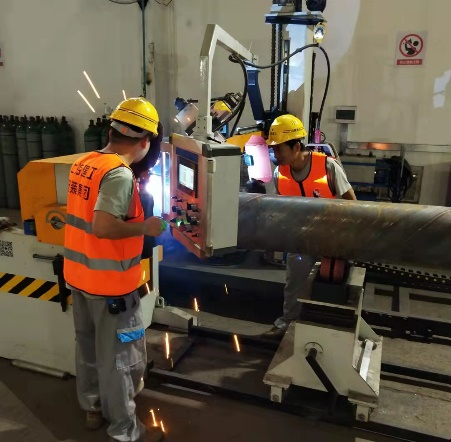

工藝管道工廠化預制

對于工藝管道的彎頭和三通等異形部件,采用“工廠化預制+現場裝配”的施工工藝,以工廠自動焊代替現場手工焊,提高工藝管道焊接效率和質量。


圖片

蓄水罐現場吊裝拼裝技術

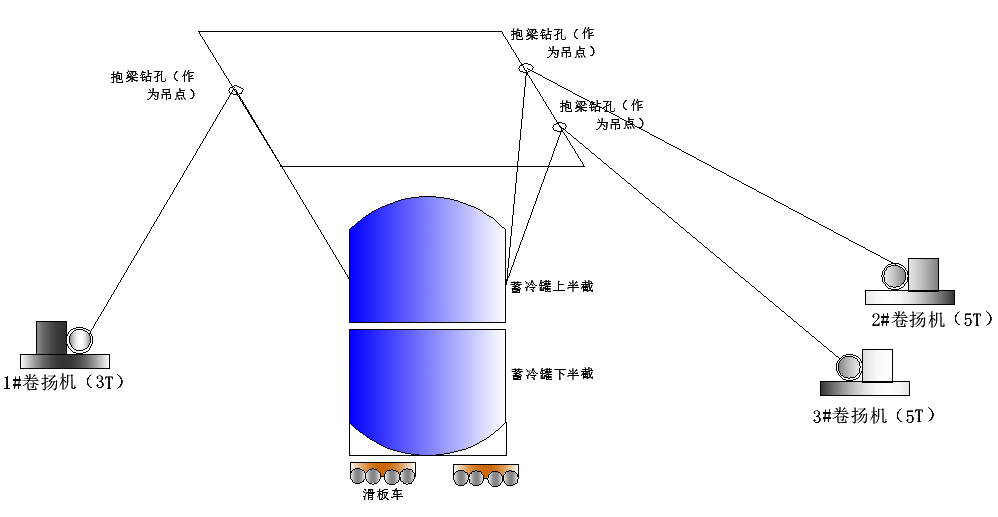

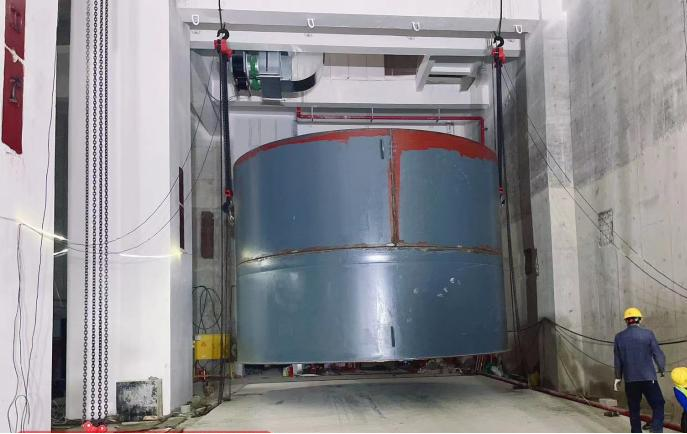

為保證焊接質量,本項目蓄水罐最大限度采用工廠焊接,一個蓄水罐分兩段以材料半成品方式進場,最大一段直徑6m、高4.48m,僅略小于吊裝口尺寸長7m、寬4.8m,在吊裝至負三層地面后,還需要轉運至蓄水罐基礎位置進行翻轉和對拼,施工難度較大。為解決該問題,現場巧妙設計了三支點抱梁空中翻轉體系,依靠頂板結構梁受力,利用三個滑輪組對蓄水罐進行翻轉和對拼。


圖片







前海目前共規劃10個冷站,全部建成后總供冷量可達40萬冷噸,將為1900萬平方米的辦公、商業及公共建筑提供穩定可靠的空調冷源服務。目前,2號冷站一期、10號冷站一期、5號冷站一期已投入運營,4號冷站已完工。6號和后續規劃冷站正加快建設,傾力打造世界級規劃規模的區域集中供冷系統,為用戶提供高品質空調冷源及配套服務。




通訊員:前海能源公司 王俊輝 彭建
